Parque Industrial
EPEC lleva el tendido eléctrico hasta el predio de la Siglo 21
El Parque Industrial Logístico y Tecnológico Villa María (PILT) informó que la Empresa Provincial de Energía de Córdoba (EPEC) está desarrollando los trabajos entre su avenida José Ber Gelbard y la obra que construye la Universidad Siglo 21.
“La intervención se desarrolla de acuerdo con las especificaciones técnicas del Ente Regulador de los Servicios Públicos (ERSEP) y en el marco de la Ley Provincial Nº 10.281 de Seguridad Eléctrica”, según se hizo saber desde el área de Prensa del Parque Industrial.

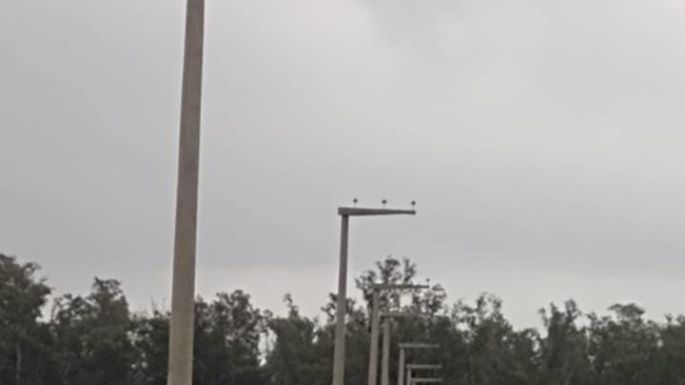

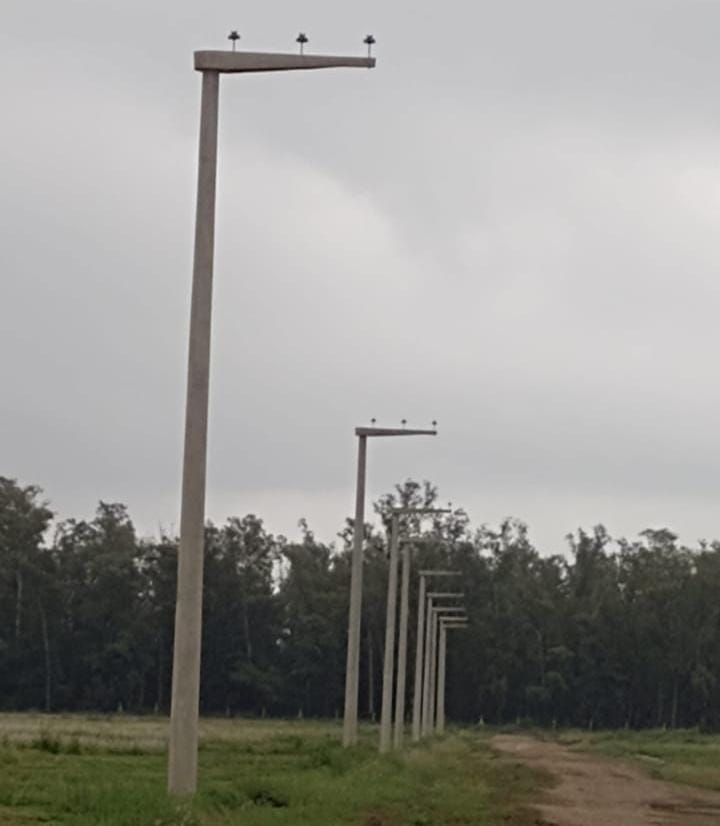

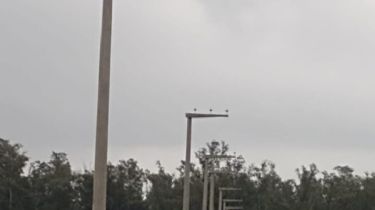

Se indicó, además, que los profesionales a cargo de las tareas, “hasta el momento, han colocado 12 postes correspondientes al tramo de la línea de media tensión comprendido entre la continuación de Gelbard y el predio de la mencionada casa de altos estudios”.
“Asimismo, en la vereda del lote donde actualmente avanzan las obras de la institución educativa, ya se completó el armado de la estructura civil de la subestación transformadora que le brindará servicio.
En tanto, resta completar el cavado de los pozos para las fundaciones del tramo comprendido entre la avenida José Ber Gelbard y la avenida Juan Ignacio San Martín. Estas tareas registraron demoras debido a la presencia de interferencias subterráneas y a las lluvias registradas durante la última semana”, se explicó.
Los postes ya colocados cuentan con los herrajes para el soporte de los conductores y se extienden en una longitud aproximada de 600 metros.
Se anticipó que “para la próxima semana está previsto avanzar con el llenado de las fundaciones de los piquetes faltantes, la ejecución de la obra civil para el pilar correspondiente al punto de conexión y medición de la Universidad Siglo 21, y el montaje electromecánico en la subestación transformadora”.
Se informó, asimismo, que para hoy está programado un corte de energía eléctrica en baja tensión en el sector, aunque afectará a una sola firma, cuya predisposición, junto con la de EPEC, permitirá completar las tareas de cavado de los pozos para continuar la obra.
